La deuda vial argentina: seis rutas nacionales esperan obras desde hace décadas
La infraestructura vial argentina acumula una deuda de inversión y mantenimiento que se extiende a lo largo de diferentes administraciones nacionales. Proyectos de autovías anunciados hace más de una década, obras que avanzaron parcialmente y tramos que todavía esperan mejoras forman parte de una problemática que afecta la conectividad, el transporte de cargas y la seguridad de quienes circulan diariamente por las rutas del país.
Una investigación desarrollada por el Foro de Periodismo Argentino (FOPEA) y la Fundación Transparencia Activa (FTA), a través de su programa FOCO Bootcamp, pone el foco en seis corredores nacionales cuyas obras de transformación fueron anunciadas desde al menos 2010 y permanecen inconclusas.

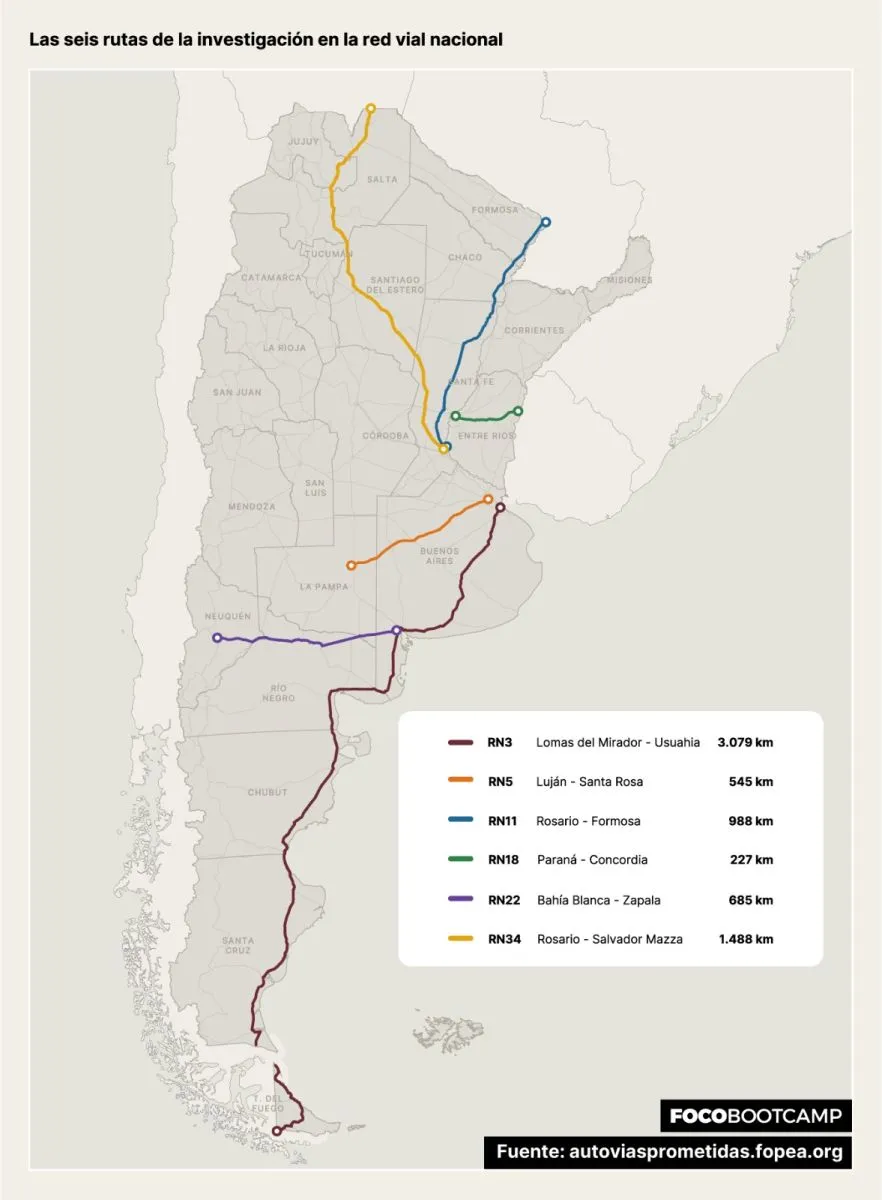

Seis autovías argentinas que nunca llegaron. El proyecto analiza las rutas nacionales 3, 5, 11, 18, 22 y 34, que atraviesan 15 provincias y tienen incidencia directa sobre una población estimada de 33 millones de habitantes.

Los proyectos abarcan distintos períodos de gobierno y presentan situaciones diferentes: desde ampliaciones que nunca comenzaron hasta obras parcialmente ejecutadas, demoras administrativas y sectores donde los reclamos por nuevas calzadas fueron reemplazados por pedidos de mantenimiento básico.
El relevamiento fue elaborado mediante 24 solicitudes de acceso a la información pública, junto con la consulta de documentación oficial, antecedentes de las obras y otras fuentes.
La Ruta 3, un corredor fundamental para la Patagonia
Uno de los casos de mayor relevancia para Chubut es el de la Ruta Nacional 3, principal corredor terrestre que conecta buena parte de la costa patagónica con el centro del país y Tierra del Fuego.
La investigación analiza un recorrido de aproximadamente 3.079 kilómetros, entre Lomas del Mirador y Ushuaia, que atraviesa distintas provincias y constituye una vía fundamental para el transporte de mercaderías, la actividad productiva y el movimiento de pasajeros.
En Chubut, esta carretera cumple un papel estratégico al vincular ciudades como Puerto Madryn, Trelew y Comodoro Rivadavia, además de facilitar la conexión con Santa Cruz y el resto de la Patagonia.
Según los datos reunidos por FOCO Bootcamp, entre 2018 y 2026 se registraron 386 siniestros viales fatales en la Ruta Nacional 3.
La cifra expone la dimensión de la problemática de seguridad vial sobre el corredor, aunque por sí sola no permite determinar qué proporción de los hechos estuvo relacionada con deficiencias de infraestructura, condiciones de circulación u otros factores.
Más allá de las obras de ampliación proyectadas, la situación de esta ruta plantea la necesidad de evaluar el estado de la calzada, la señalización, los accesos urbanos y las intervenciones necesarias para mejorar la seguridad.

De las ampliaciones prometidas a los reclamos por mantenimiento
Aunque los seis corredores tienen características diferentes, el relevamiento identifica una situación que se repite: la distancia entre las obras anunciadas y las efectivamente terminadas.
En algunos casos, las iniciativas contemplaban la transformación de rutas convencionales en autovías o autopistas, con nuevas calzadas y mejoras destinadas a incrementar la capacidad de circulación.

Sin embargo, los proyectos atravesaron modificaciones, demoras y períodos de paralización que impidieron completar las intervenciones previstas.
La investigación señala que, en determinados corredores, las organizaciones vecinales que inicialmente reclamaban la duplicación de calzadas comenzaron a exigir reparaciones y tareas básicas de conservación.
Esta situación muestra que el problema no se limita a la construcción de nuevas rutas. También comprende la necesidad de preservar la infraestructura existente, especialmente en sectores sometidos a un tránsito intenso de vehículos particulares y transporte pesado.
Por esa razón, las demoras no pueden atribuirse exclusivamente a una sola administración nacional. Cada proyecto atravesó etapas de planificación, financiamiento, licitación y ejecución bajo diferentes gestiones.

También pone de manifiesto los costos que pueden generar las postergaciones: deterioro de sectores existentes, necesidad de nuevas reparaciones y aumentos presupuestarios cuando las obras finalmente se retoman.
No obstante, el material difundido no presenta una cifra global de inversión faltante para completar los seis corredores, por lo que no resulta posible cuantificar con precisión el déficit financiero acumulado.

La seguridad vial, más allá de las estadísticas
Uno de los aspectos centrales de la investigación es la relación entre el estado de las rutas y las condiciones de seguridad para quienes las utilizan.
El proyecto recupera antecedentes de siniestros graves, entre ellos la tragedia del Colegio Ecos en la Ruta Nacional 11, y reúne testimonios sobre las consecuencias humanas de los accidentes de tránsito.
Si bien la infraestructura constituye un componente relevante de la seguridad vial, los siniestros pueden responder a múltiples factores, como la velocidad, las maniobras de conducción, las condiciones climáticas y el estado de los vehículos.

El desafío de sostener la inversión vial
La red nacional de rutas constituye una infraestructura indispensable para la actividad económica argentina. Por ella circulan productos agropecuarios, combustibles, insumos industriales, mercaderías y pasajeros que conectan regiones productivas con centros urbanos y puertos.
En el caso de la Patagonia, las grandes distancias y la disponibilidad limitada de corredores alternativos aumentan la importancia de mantener las rutas en condiciones adecuadas.
Más allá de los cambios de gobierno, los seis casos muestran que la transformación de la infraestructura vial requiere compromisos sostenidos y mecanismos que permitan conocer cuánto se invierte, qué trabajos se ejecutan y cuáles siguen pendientes.
El desafío no pasa solamente por anunciar nuevas autovías, sino por establecer prioridades y garantizar que los proyectos puedan completarse y mantenerse a lo largo del tiempo.
Promesas rotas: seis autovías argentinas que nunca llegaron fue desarrollada por un equipo de becarios de FOCO Bootcamp, iniciativa impulsada por la Fundación Transparencia Activa y FOPEA, con la mentoría de Mariana Trigo Viera.
El proyecto reúne información documental, testimonios, registros audiovisuales y visualizaciones interactivas para reconstruir la historia de los seis corredores.
La investigación contó con el apoyo de la Embajada de Suiza y la colaboración de las embajadas de Alemania y Francia, a través del programa Comunidad Informada.
